2020年二级建造师《施工管理》章节精选题:进度管理

第三章进度管理

1、建设工程项目进度控制的过程包括:①收集资料和调查研究;②进度计划的跟踪检查;③编制进度计划;④根据进度偏差情况纠偏或调整进度计划,其正确的工作步骤是()。

①-③-②-④

B.①-②-③-④

C.①-③-④-②

D.③-①-②-④

2、建设工程项目总进度目标论证时,在进行项目的工作编码前应完成的工作有()。

A.编制各层进度计划

B.协调各层进度计划的关系

C.调查研究和收集资料

D.进度计划系统的结构分析

E.项目结构分析

3、关于虚工作的说法,正确的是()。

A.虚工作只在双代号网络计划中存在

B.虚工作一般不消耗资源但占用时间

C.虚工作可以正确表达工作间逻辑关系

D.双代号时标网络计划中虚工作用波形表示

4、关于工作总时差、自由时差及相邻两工作间间隔时间关系的说法,正确的有()。

A.工作的自由时差一定不超过其紧后工作的总时差

B.工作的自由时差一定不超过其相应的总时差

C.工作的总时差一定不超过其紧后工作的自由时差

D.工作的自由时差一定不超过其紧后工作之间的间隔时间

E.工作的总时差一定不超过其紧后工作之间的间隔时间

5、关于关键工作和关键线路的说法正确的是()。

关键线路上的工作全部是关键工作

B.关键工作不能在非关键线路上

C.关键线路上部允许出现虚工作

D.关键线路业的工作总时差均为零

6、图中的错误有()。

2020年二级建造师《工程法规》章节精选题:进度管理

A.多个起点节点

B.多个终点节点

C.存在多余虚工作

D.节点编号有误

E.存在循环回路

7、下图关键线路有()条。

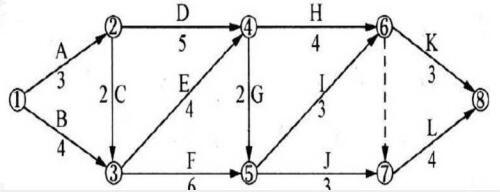

2020年二级建造师《工程法规》章节精选题:进度管理

8、某网络计划中,工作N的持续时间为6天,最迟完成时间为第25天,该工作三项紧前工作的最早完成时间分为第10天,第12天和第13天,则工作N的总时差是()天。

A.12

B.8

C.6

D.4

9、在某工程双代号网络计划中,工作N的最早开始时间和最迟开始时间分别为第20天和第25天,其持续时间为9天。该工作有两项紧后工作,它们的最早开始时间分别为第32天和第34天,则工作N的总时差和白由时差分别为()天。

A.3和0

B.3和2

C.5和0

D.5和3

10、已知工程F有且有两项并行的紧后工作G和H,G工作的最迟开始时间为第12天,最早开始时间为第8天,H工作的最迟完成时间为第14天,最早完成时间为第12天,工作F与G,H的时间间隔分别为4天和5天,则F工作的总时羞为()天。

A.4

B.5

C.6

D.7

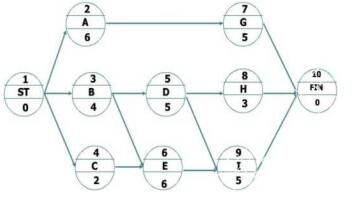

11、某分部工程的单代号网络计划如图所示(时间单位:天),正确的有()。

2020年二级建造师《工程法规》章节精选题:进度管理

A.有两条关键线路

B.计算工期为15

C.工作G的总时差和自由时差均为4

D.工作D和I之间的时间间隔为1.

E.工作H的自由时差为2

12、如下图时标网络计划,虻作E的自由时差和总时差分别为()。

2020年二级建造师《工程法规》章节精选题:进度管理

13、下列建设工程项目进度控制的措施中,属于经济措施的是()。

A.重视信息技术在进度控制中的应用

B.编制与进度计划相适应的资源求计划

C.分折设计方案对工程进度的影响,优化设计方案

D.分析影响工程进度的风险,减少进度失控的风险量

温馨提示:因考试政策、内容不断变化与调整,以上信息仅供参考,如有异议,请考生以权威部门公布的内容为准!
